Roadmap продукта: как построить план, понятный стейкхолдерам и разработке
Roadmap продукта — это публичный договор о том, зачем и в каком порядке вы делаете изменения в продукте, с понятными приоритетами, зависимостями и критериями успеха; хороший roadmap разработки продукта одновременно читается бизнесом (ценность и сроки) и командой (объём, риски, техдолг), не превращаясь в «график хотелок».
Самая частая боль: стейкхолдеры (продажи, маркетинг, руководители) хотят «когда будет фича X», а разработка слышит «нас снова пытаются привязать к датам без ТЗ и без ресурсов». Итог — вечная война: бизнес считает, что IT тормозит, а IT считает, что бизнес фантазирует. Ирония в том, что нормальный roadmap продукта как раз и нужен, чтобы обе стороны перестали угадывать мысли друг друга.
В российской реальности к этому добавляется классика жанра: импортозамещение, интеграции с 1С, СБИС, Госуслугами, платёжками, плюс зоопарк легаси-систем. Любой «план на год» без явных зависимостей — это не стратегия, а фанфик. Дальше — как составить roadmap так, чтобы он пережил первый же квартальный пересмотр бюджетов.
Что такое roadmap продукта (и чем он не является)
Roadmap ≠ Gantt на 12 месяцев.

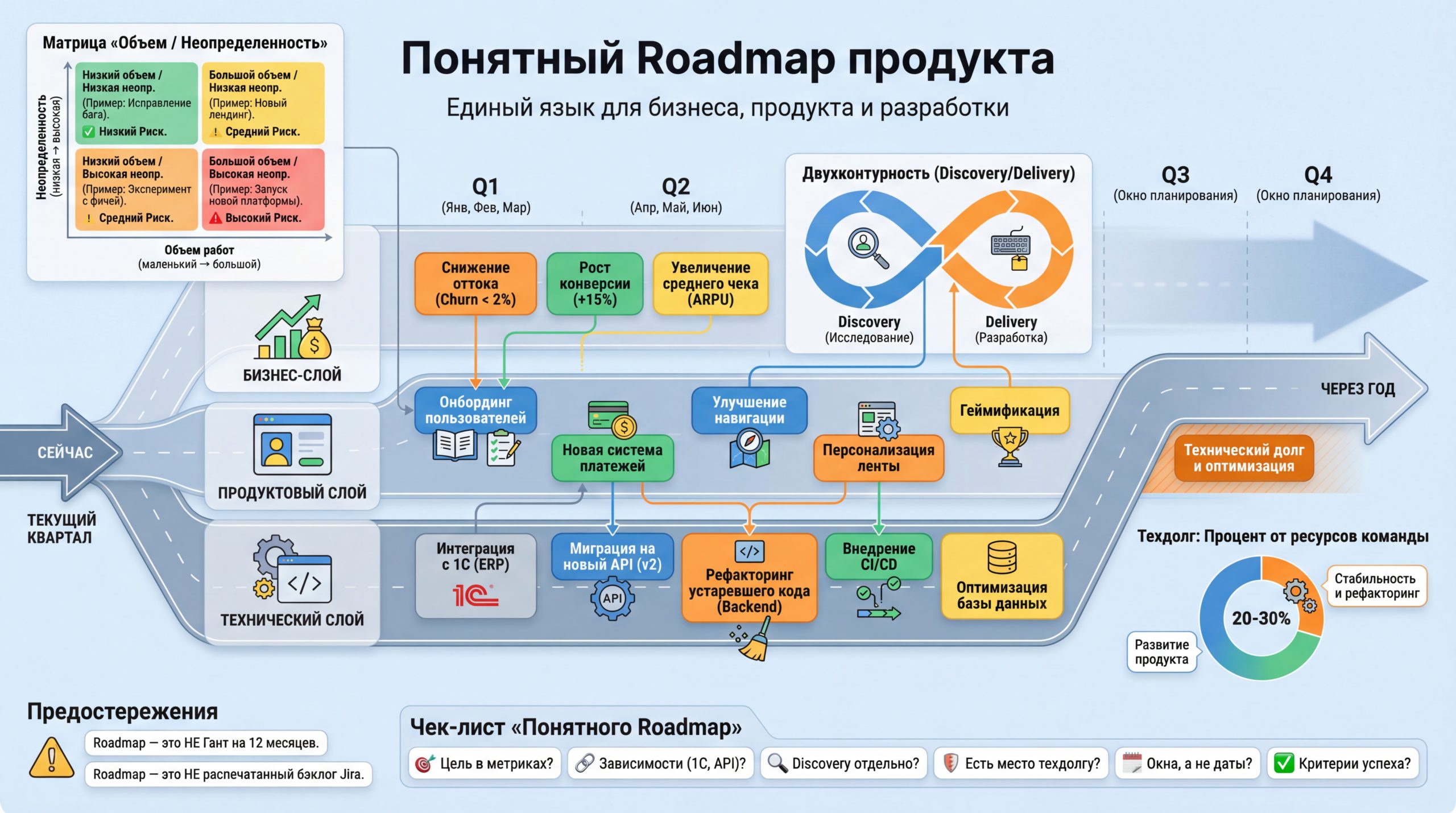

Полезная ИНФОГРАФИКА в конце статьи.
Тезис: roadmap продукта — это карта намерений и приоритетов, а не обещание, что «15 мая в 18:00 всё будет готово».
Обоснование: в разработке неопределённость — норма: меняются вводные, появляется техдолг, прилетают регуляторные требования, «внезапно» нужен рефакторинг. Поэтому roadmap разработки продукта должен быть устойчив к изменениям: чем дальше горизонт, тем крупнее зерно планирования.
Практический вывод: фиксируйте цели и результаты (outcomes), а не только список фич (outputs). Фича — средство, не цель.
Подводный камень: называть «roadmap» список задач из Jira. Это бэклог, только распечатанный.
Три языка одного плана: бизнес, продукт, разработка
Чтобы один документ был понятен всем, в нём должны одновременно жить три слоя:
- Бизнес-слой: зачем, какой эффект в деньгах/рисках/пользователях (например: снизить отток на 10%, увеличить конверсию оплаты, пройти 152-ФЗ/PCI DSS, снизить стоимость поддержки).
- Продуктовый слой: что именно меняем в пользовательском опыте, какие метрики проверяем, какие гипотезы тестируем (A/B, пилот, фича-флаг).
- Технический слой: как меняется архитектура, где зависимости (1С, шины, DWH, Kafka, очереди), что с техдолгом, какие риски по срокам.
Как составить roadmap: пошаговая схема без магии
Шаг 1. Сформулируйте «северную звезду» и 3–5 целей на период
Тезис: без измеримых целей roadmap — это «сделаем много полезного».
Как делать: выберите 1 North Star Metric (NSM — метрика, которая лучше всего отражает ценность продукта) и 3–5 supporting metrics.
- Для маркетплейса: доля успешных заказов / GMV.
- Для B2B-сервиса: активные компании, удержание, время до value.
- Для внутренней системы на 1С: скорость обработки, % ручных операций, количество инцидентов.
Подводный камень: ставить цели вида «выпустить редизайн». Цель — эффект: «снизить время оформления на 20%».
Шаг 2. Переведите цели в инициативы (themes) и гипотезы
Инициатива (theme) — крупный смысловой блок: «Онбординг», «Платежи», «Стабильность», «Интеграции с 1С», «Личный кабинет».
Дальше — гипотезы: “Если упростим KYC/подтверждение данных, конверсия в первую оплату вырастет на X%”. Это уже честнее, чем «сделаем кнопку зеленее».
Шаг 3. Оцените объём и неопределённость (не только “стори-пойнты”)
Тезис: стейкхолдерам важны сроки, разработке — риски. Вам — и то, и другое.
Простой способ договориться: оценивать задачи по двум осям — объём и неопределённость.
| Категория | Что это значит | Как планировать в roadmap | Риск |
|---|---|---|---|
| Малый объём / низкая неопределённость | Понятно что делать, уже делали похожее | Можно ставить ближние сроки (1–4 недели) | Низкий |
| Большой объём / низкая неопределённость | Работы много, но ясно | Разбивать на релизы, делать инкрементально | Средний |
| Малый объём / высокая неопределённость | Нужно исследование/согласование/API неясны | Сначала Discovery-спринт, потом коммит по срокам | Средний |
| Большой объём / высокая неопределённость | Интеграции, легаси, регуляторика, миграции | Эпики + этапы, “окна” по срокам, явные допущения | Высокий |
Подводный камень: обещать дату по задачам из правого нижнего квадранта. Там дата — это ставка в казино, только без бесплатных напитков.
Шаг 4. Сделайте «двухконтурный roadmap»: Discovery и Delivery
Discovery — выясняем, что делать и зачем: интервью, аналитика, прототип, проверка данных, тех-спайки (исследовательские задачи).
Delivery — строим и выкатываем: разработка, тестирование, релиз, мониторинг, поддержка.
В roadmap разработки продукта это выглядит просто: отдельные инициативы помечаются как “Discovery” до момента, пока вы не сняли ключевые неопределённости.
Шаг 5. Встройте техдолг и устойчивость как «первый класс»
Техдолг — не «хотелка разработчиков», а будущие деньги на поддержку и простои. Если его не видно в roadmap продукта, он всё равно будет делаться — только в виде аварий и ночных релизов.
- Явная квота: например, 20–30% мощности команды на стабильность/рефакторинг/инфраструктуру.
- Привязка к риску: “снижаем количество P1-инцидентов”, “сокращаем время восстановления (MTTR)”.
- Связь с бизнесом: меньше простоя = меньше потерь выручки/репутации.
Шаг 6. Определите формат и горизонты (иначе вас съедят уточняющими вопросами)
| Горизонт | Как показывать | Детализация | Для кого |
|---|---|---|---|
| 0–1 месяц | Коммит по срокам | Фичи/задачи, критерии готовности (DoD) | Команда, ближние стейкхолдеры |
| 1–3 месяца | План с “окнами” | Эпики, релизы, зависимости | Бизнес, продукт, IT |
| 3–12 месяцев | Направления и ставки | Themes + ожидаемый эффект | Топ-менеджмент, финансы |
Подводный камень: один и тот же уровень детализации на год вперёд. Это гибрид плохого прогноза и лишней работы.
Шаблон структуры roadmap, который понимают стейкхолдеры
Если хочется «скелет», вот минимальный набор колонок, который закрывает 80% вопросов:
| Инициатива (Theme) | Цель / метрика | Состав (эпики) | Окно | Зависимости | Риски/допущения | Ответственные |
|---|---|---|---|---|---|---|
| Интеграция с 1С:Заказы | -30% ручных операций, SLA обработки 2 мин | API, маппинг статусов, сверка, мониторинг | Q2 | 1С-команда, шина, доступы | Качество данных, согласование форматов | PO + Tech Lead |
| Онбординг B2B | +15% активаций за 7 дней | Туры, шаблоны, подсказки, обучение | апр–май | UX, контент, аналитика | Нужны интервью с 10 клиентами | PM + Designer |
Коммерческие факторы: где roadmap чаще всего ломается
Ресурсы и «скрытая цена» изменений
Даже если вы не продаёте курс и не нанимаете подрядчика, «цена» roadmap — это мощность команды и потери от переключений.
- Контекст-свитчинг: 3 параллельных инициативы в одной команде легко съедают 20–40% производительности на переключениях, созвонах и согласованиях.
- Интеграции: любая внешняя система (1С, СБИС, банк, ЕГАИС и т.д.) = зависимость по срокам, доступам, тестовым стендам.
- Поддержка: если продукт живой, заложите мощность на инциденты и саппорт, иначе roadmap будет «вечно сорванным».
Подводный камень: планировать 100% времени команды на фичи. Это как составить семейный бюджет без еды — вроде красиво, но недолго.
Экспертный вердикт и инструмент: чек‑лист «понятного roadmap»
- 1) Есть ли в roadmap продукта цели в метриках? Если нет — это список задач, а не план продукта.
- 2) Понятны ли зависимости? Включая внешние системы (1С, банки, госинтеграции) и внутренние команды.
- 3) Разделены ли Discovery и Delivery? Если всё “в разработке” — вы просто не видите неопределённость.
- 4) Есть ли место техдолгу и стабильности? Если нет — он придёт инцидентами.
- 5) Есть ли «окна», а не фальшивые даты? Чем дальше горизонт, тем шире окно — иначе вы обещаете то, что не контролируете.
- 6) Есть ли критерии готовности и успеха? “Сделано” = выкатили + измерили + приняли решение, что дальше.
Частые вопросы
Roadmap разработки продукта и бэклог — это одно и то же?
Нет. Бэклог — полный список задач и идей. Roadmap разработки продукта — выбранные приоритеты на горизонте времени, с целями, окнами, зависимостями и допущениями.
Как составить roadmap, если стейкхолдеры требуют точные даты на год?
Фиксируйте точные даты только на ближний горизонт (обычно 2–6 недель). Дальше — “окна” (Q2/Q3) и условия: какие ресурсы и зависимости должны совпасть, чтобы дата стала реальной.
Что показывать руководству: фичи или метрики?
Руководству — цели и эффект (метрики, риски, экономия, рост). Фичи — как средство достижения. Хороший roadmap продукта позволяет провалиться на уровень ниже, но не заставляет жить списком кнопок.
Как объяснить необходимость техдолга бизнесу?
Привязывайте техдолг к измеримому риску: инциденты (P1/P2), простой, время восстановления (MTTR), стоимость поддержки, скорость вывода фич. “Хочется рефакторинг” не работает, “иначе падаем по пятницам и теряем оплату” — работает.
Нужно ли делать отдельные roadmap для разных аудиторий?
Лучше один источник правды, но разные представления: для бизнеса — themes и результаты, для команды — эпики и зависимости. Если сделать разные документы без синхронизации, вы получите два parallel universe и еженедельный спор, кто врёт.
Как часто пересматривать roadmap продукта?
Обычно раз в месяц — нормально, раз в квартал — обязательный минимум. Внепланово — если меняются ресурсы, стратегия, регуляторика или прилетает крупная зависимость (например, внешняя интеграция “поехала”).
На чём рисовать roadmap: Excel, Miro, Jira, Confluence?
Инструмент вторичен. Главное — чтобы было видно цели, окна, зависимости и статус. Для небольших команд хватает таблицы и страницы в Confluence; Jira удобна для связки с эпиками, Miro — для обсуждения. Не перепутайте: “рисовать красиво” не равно “управлять понятно”.
