Бизнес требования: как быстро и качественно подготовить требования бизнес процесса
Бизнес‑требования — это короткий, проверяемый договор между бизнесом и командой разработки о том, какую проблему решаем, для кого, за какие деньги/сроки и как поймём, что стало лучше. Быстро и качественно они готовятся через 5 шагов: цель → границы процесса → сценарии → метрики → согласование с рисками.
Самая частая боль у новичков (и у джунов-аналитиков тоже) — «напишите требования к бизнес‑процессу», а в голове: Word на 40 страниц, диаграммы на полэкрана и вечная фраза «нужно автоматизировать». В итоге документ есть, а продукта нет: сроки едут, разработчики угадывают, бизнес злится и зовёт «ещё один созвончик».
Парадокс: качественное составление бизнес‑требований почти никогда не означает «много текста». Оно означает «мало двусмысленности». И, да, это реально сделать быстро — если перестать описывать мир и начать фиксировать решения.
Что именно считается бизнес‑требованиями (и чем они не являются)
Минимальный состав бизнес‑требований
- Проблема/возможность: что болит или где теряем деньги/время.
- Цель: что хотим изменить (в цифрах, если возможно).
- Заинтересованные стороны: кто пользователь, кто платит, кто согласует.
- Границы: что в объёме работ, а что «потом». Это спасает от распухания скоупа.
- Критерии успеха: как поймём, что стало лучше (метрики, SLA, сроки).
- Ограничения: регуляторика, безопасность, интеграции (1С, Битрикс24, Диадок/СБИС, Госуслуги, API банка и т.д.).
Частая путаница
| Артефакт | Для кого | Что отвечает | Ошибка |
|---|---|---|---|
| Бизнес‑требования | Бизнес + PO/BA | «Зачем и что именно меняем в процессе» | Писать технические детали вместо смысла |
| Пользовательские требования (User Stories) | Команда продукта | «Что должен уметь пользователь» | Нет критериев приёмки |
| Функциональные/системные требования | Разработка/архитектор | «Как система должна работать» | Притянуть «как» без согласованного «зачем» |
Практический вывод: если вы пишете инструкцию по бизнес‑требованиям, держите их на уровне «целей, границ, результата». Техническое — отдельным слоем, иначе документ начнут править все подряд и он развалится.

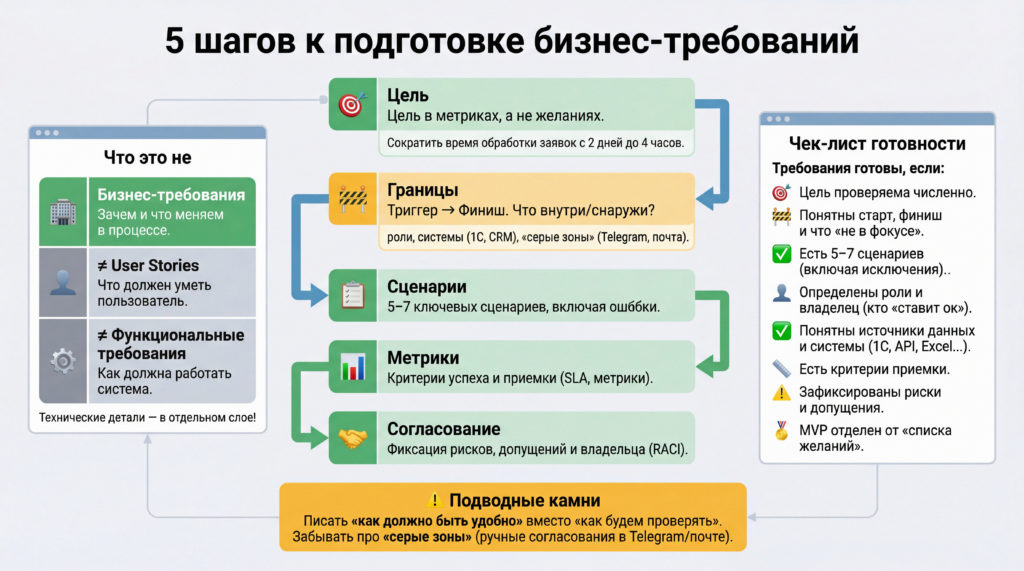

Инструкция по бизнес‑требованиям: 5 шагов, чтобы сделать быстро и без магии
Шаг 1. Зафиксируйте цель так, чтобы её можно было проверить
Тезис: цель без метрики — это пожелание, а не требование.
- Плохо: «Ускорить обработку заявок».
- Хорошо: «Сократить среднее время обработки заявки с 2 дней до 4 часов, 80% заявок — без ручных уточнений».
Подводный камень: «сделать как у конкурента» — это не цель. Это попытка купить чужую голову, не разбираясь в своём процессе.
Шаг 2. Опишите границы бизнес‑процесса (контур) и точки ответственности
Тезис: скорость приходит от чётких границ: где процесс начинается и где заканчивается.
- Триггер: что запускает процесс (заявка, звонок, платёж, обращение).
- Финиш: что считается завершением (договор подписан, товар отгружен, услуга оказана).
- Роли: кто делает шаги (оператор, бухгалтер, менеджер, руководитель).
- Системы: где живут данные (1С, CRM, почта, Excel — да, он тоже «система»).
Практический вывод: одной схемы на A4 достаточно. BPMN — ок, но не превращайте это в олимпиаду по кружочкам.
Подводный камень: забыть «серые зоны» — например, ручные согласования в почте или в Телеграме. Они потом взорвут сроки.
Шаг 3. Соберите 5–7 ключевых сценариев вместо «описания всего мира»
Тезис: бизнес‑требования лучше растут от сценариев, чем от абстракций.
- «Стандартный счастливый путь» (самый частый кейс).
- Отмена/возврат/ошибка (у бизнеса это обычно топ‑3 по боли).
- Исключения: нет данных, дубль клиента, лимит по оплате.
- Согласование (кто и за сколько времени должен подтвердить).
- Интеграции: обмен с 1С, выгрузка в Excel, ЭДО (Диадок/СБИС).
Практический вывод: эти сценарии — сырьё для user stories и критериев приёмки.
Подводный камень: «у нас 40 типов заявок» — начните с 3–5, которые дают 80% объёма (обычно так и есть).
Шаг 4. Превратите «хотелки» в критерии успеха и измерения
Тезис: составление бизнес‑требований без метрик ведёт к вечной дискуссии «работает/не работает».
| Зона | Метрика | Пример целевого значения |
|---|---|---|
| Скорость | Lead time / cycle time | 4 часа вместо 2 дней |
| Качество | % возвратов/ошибок | минус 30% ошибок ввода |
| Нагрузка | Заявок на 1 сотрудника | +20% без найма |
| Клиент | NPS/CSI, SLA ответа | Ответ ≤ 15 минут в рабочее время |
Подводный камень: «метрика ради метрики». Если её нельзя снять (нет данных, нет события в системе) — это не метрика, а мечта.
Шаг 5. Сделайте согласование «по-взрослому»: риск, стоимость, дедлайн
Тезис: требования умирают не потому что они плохие, а потому что их никто не принял как обязательство.
- Пропишите допущения (например, «данные о клиентах уже в CRM актуальные»).
- Отметьте риски (интеграция с 1С занимает 2–6 недель в зависимости от версии/доработок).
- Укажите MVP: что делаем в первую очередь, что отложено.
- Фиксируйте протокол решения: кто согласовал, когда, что именно.
Подводный камень: согласовывать «в переписке». Потом выяснится, что «я не это имел в виду». Конечно, не это — вы же не зафиксировали.
Шаблон бизнес‑требований на 1–2 страницы (который реально читают)
Если нужен рабочий формат без литературщины — вот скелет. Его можно вести в Confluence/Notion/Google Docs, а не в «вечном» Word.
- 1. Контекст: проблема, почему сейчас, последствия без изменений.
- 2. Цель: 1–3 измеримых результата.
- 3. Объём: что входит/не входит.
- 4. Стейкхолдеры и роли: RACI на уровне «кто решает/кто делает».
- 5. Текущий процесс (as-is): 5–10 шагов, где боль.
- 6. Целевой процесс (to-be): 5–10 шагов, что меняется.
- 7. Сценарии: 5–7 ключевых.
- 8. Метрики и критерии приёмки: как проверяем результат.
- 9. Ограничения/интеграции: 1С, CRM, ЭДО, безопасность, регуляторика.
- 10. Риски и допущения: что может пойти не так.
Экспертный вердикт и инструмент: чек‑лист «требования готовы»
Бизнес‑требования готовы к работе, если вы можете честно ответить «да» на 8 пунктов ниже. Это и есть моя приземлённая инструкция по бизнес‑требованиям — без фанфар, зато с шансом уложиться в сроки.
- Цель сформулирована так, что её можно проверить цифрой или фактом.
- Границы процесса понятны: старт, финиш, что вне скоупа.
- Есть 5–7 сценариев, включая ошибки/возвраты/исключения.
- Определены роли и владельцы решений (кто «approve»).
- Понятно, где источник данных и куда они уходят (системы/интеграции).
- Есть критерии приёмки результата (не «понравилось», а «работает так-то»).
- Риски и допущения записаны, а не живут в чьей-то голове.
- MVP отделён от «хотелок на будущее».
Частые вопросы
Сколько времени занимает подготовка бизнес‑требований к одному процессу?
Для среднего офисного процесса — 2–5 рабочих дней: 1–2 интервью, быстрый разбор as‑is/to‑be, сценарии, метрики и согласование. Дольше обычно не «сложность», а отсутствие владельца процесса и бардак в данных.
Нужно ли рисовать BPMN, чтобы требования считались «правильными»?
Нет. BPMN полезен, если много ролей/ветвлений/исключений. Но для старта достаточно схемы потока на A4 и списка сценариев. Главное — границы, роли и измеримый результат.
Как понять, что это именно бизнес‑требования, а не функциональные?
Бизнес‑требования отвечают «зачем и какой результат в процессе», функциональные — «что система делает». Фраза «система должна…» почти всегда выталкивает вас в функциональный уровень.
Что делать, если бизнес не может сформулировать метрики?
Предложить 3–4 типовых (время, ошибки, стоимость обработки, SLA) и договориться, где их брать. Если данных нет, включайте в MVP сбор событий/логов — иначе успех будет измеряться эмоциями.
Как не утонуть в согласовании требований со всеми стейкхолдерами?
Зафиксируйте одного владельца процесса (decision maker) и матрицу RACI хотя бы на уровне «кто утверждает/кто консультирует». Остальных подключайте точечно по сценариям и рискам.
Какая типовая ошибка новичка при составлении бизнес‑требований?
Писать «как должно быть удобно» вместо «как проверим, что стало лучше». Удобство — это гипотеза. Метрика и критерий приёмки — это договор.
Можно ли использовать ChatGPT/нейросети для требований?
Можно для черновика структуры, списка вопросов и вариантов сценариев. Нельзя делегировать им ответственность за границы процесса, интеграции и метрики: это всегда контекст компании, а не «средняя температура по рынку».
